Baltica 2 z pierwszym transformatorem zamontowanym na stacji OSS. Trwa produkcja kluczowych elementów farmy

Tylko u nas

Obecnie trwa budowa morskich stacji elektroenergetycznych (OSS) dla farmy wiatrowej Baltica 2. Inwestorzy – PGE Polska Grupa Energetyczna i duński Ørsted – poinformowali o zrealizowanym montażu pierwszego transformatora na jednej ze stacji. Te kluczowe elementy będą instalowane na Morzu Bałtyckim w przyszłym roku. Pierwszy wolumen bezemisyjnej energii z farmy popłynie do systemu elektroenergetycznego w 2027 r.

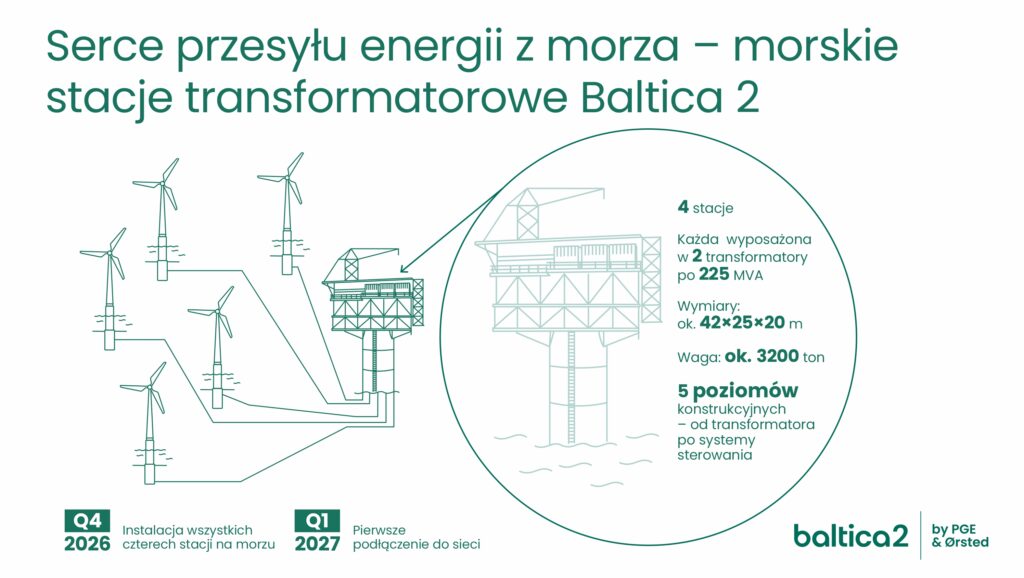

Projekt Baltica 2 będzie wyposażony w cztery morskie stacje elektroenergetyczne, z których każda otrzyma dwa transformatory o mocy 225 MVA. Montaż pierwszego z ośmiu transformatorów potwierdza, że produkcja kluczowych komponentów przebiega zgodnie z harmonogramem. To istotny krok w realizacji największej polskiej farmy offshore o mocy 1,5 GW, która ma rozpocząć pracę w 2027 roku – podkreślają inwestorzy.

Morskie stacje elektroenergetyczne to infrastruktura o imponujących rozmiarach. Każda składa się z pięciu poziomów o całkowitych wymiarach 45 x 25 x 20 metrów oraz waży około 3 tys. ton. Ich zadaniem jest gromadzenie energii z turbin wiatrowych umiejscowionych około 40 km od brzegu i przesyłanie jej na ląd.

Ulrik Lange, dyrektor zarządzający projektu Baltica 2 w Ørsted, podkreślił znaczenie tego etapu: „Morska stacja elektroenergetyczna to tzw. serce farmy wiatrowej. Te olbrzymie konstrukcje mają kluczowe znaczenie dla zapewnienia wydajności morskiej energii wiatrowej.”

Stacje będą działać w trybie bezobsługowym – technicy będą przypływać do nich jedynie w celu konserwacji i niezbędnych napraw.

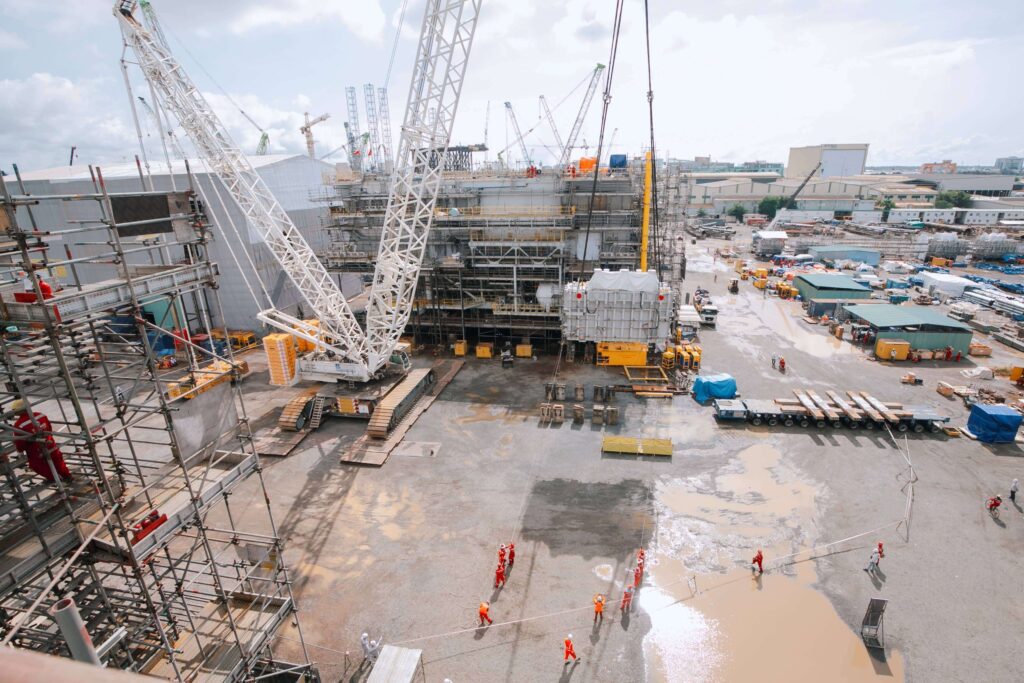

Morskie stacje dla Baltica 2 nabierają kształtu, fot. PGE Baltica/Ørsted

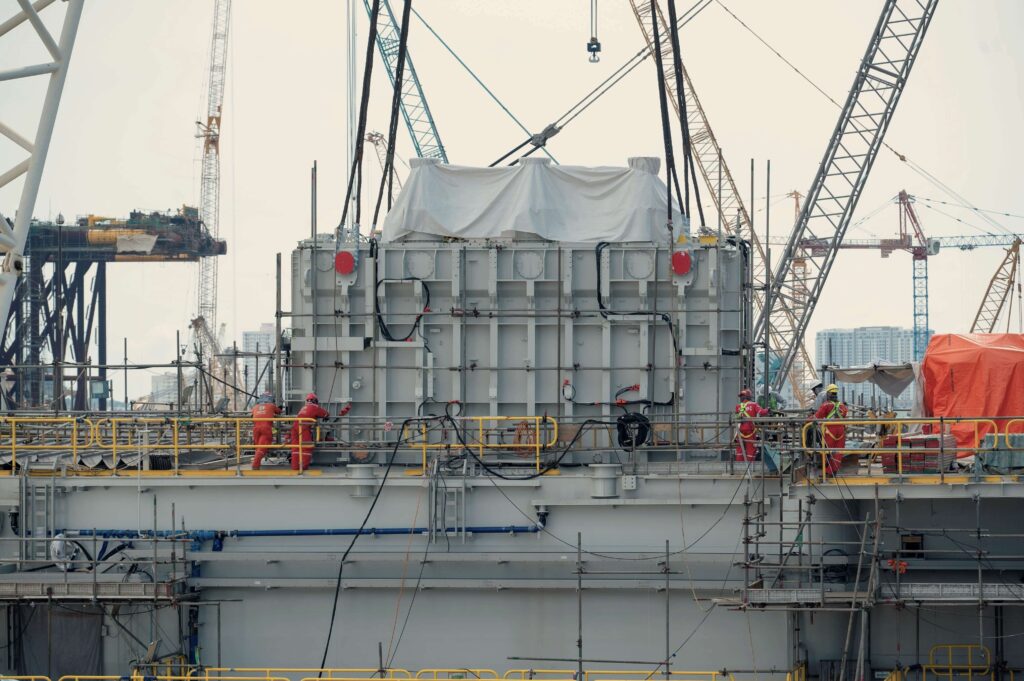

Morskie stacje dla Baltica 2 nabierają kształtu, fot. PGE Baltica/Ørsted

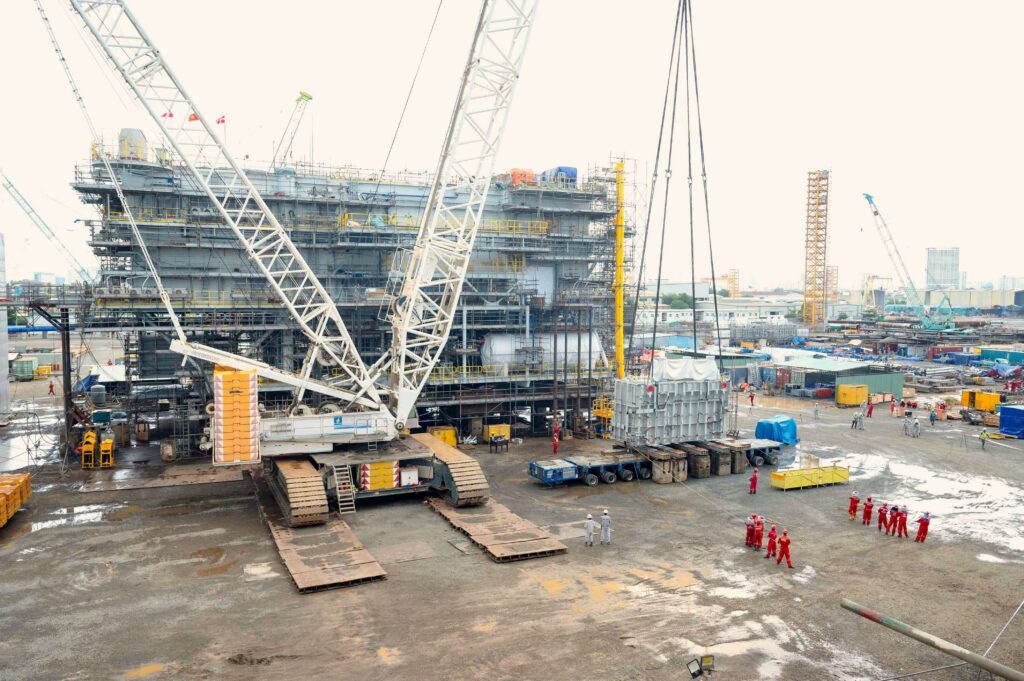

Morskie stacje dla Baltica 2 nabierają kształtu, fot. PGE Baltica/Ørsted
Dot. PGE Baltica/Ørsted

Międzynarodowa współpraca przy budowie

Stacje powstają w ramach kontraktu podpisanego przez Ørsted i PGE z konsorcjum SEMCO Maritime i PTSC Mechanical & Construction, które odpowiadają za zaprojektowanie, budowę i uruchomienie czterech obiektów. Do wyposażenia należą także specjalistyczne żurawie, które dostarczy polska firma Protea.

Bartosz Fedurek, prezes zarządu PGE Baltica, zwrócił uwagę na skalę współpracy: „Prace przy morskich stacjach to przykład międzynarodowej współpracy kilku podmiotów, bardzo charakterystycznej dla globalnej branży, jaką jest morska energetyka wiatrowa.”

Dotychczasowe prace przebiegły bez wypadków – odnotowano 3,3 mln roboczogodzin bez zdarzeń powodujących niezdolność do pracy oraz 22 krytyczne podnoszenia na górnym pokładzie wykonane bezpiecznie i precyzyjnie.

Morskie stacje dla Baltica 2 nabierają kształtu, fot. PGE Baltica/Ørsted
Fot. PGE Baltica/Ørsted

Budowa według planu

Konstrukcje dwóch pierwszych stacji są już gotowe, równolegle trwa montaż pozostałych dwóch. Cały system przesyłowy ma być gotowy do rozpoczęcia prac rozruchowych zaplanowanych na 2027 rok.

Po uruchomieniu Baltica 2 będzie największą morską farmą wiatrową w Polsce, składającą się ze 107 turbin o łącznej mocy 1,5 GW. Instalacja będzie zdolna zasilić w zieloną energię około 2,5 mln gospodarstw domowych.
